尹정부서 재개된 ‘신한울 3·4호기’ 부지공사 착수…정부 실시계획 승인
11조 7000억 원 들여 2032∼2033년 완공 목표
'탈원전 폐기' 상징…본공사 시작 시점, 원안위에 달려
문재인 정부에서 탈원전 정책으로 백지화됐다가 윤석열 정부 들어 부활한 신한울 원전 3·4호기 건설에 관한 정부의 종합계획이 12일 확정됐다. 우선 부지 터 닦기 공사가 본격 시작된다.
정부는 이날 오후 정부세종청사에서 강경성 산업통상자원부 2차관 주재로 관계 부처 국장들이 참석한 가운데 회의를 열고 '신한울 원자력 3·4호기 전원개발사업 실시계획 승인안'을 심의·의결했다.
지난해 7월 '새정부 에너지 정책 방향'을 통한 신한울 3·4호기 건설 재개 결정 이후 11개월 만의 실시계획 승인으로, 새울 3·4호기 등 앞선 3개 원전 건설 사업 때의 평균인 30개월보다 19개월 빨라진 것이라고 정부는 설명했다.
전원개발사업 실시계획은 원전 같은 대규모 발전소 사업을 효율적으로 추진하기 위한 범정부 차원의 종합계획으로, 설비 개요, 사업 구역 위치, 시행 기간, 자금 조달 등의 내용을 담는다. 실시계획이 통과되면 각 부처에 걸친 20개 인허가가 일괄 승인된다.
원전 건설은 △전력수급기본계획 반영 △정부 실시계획 승인 △원자력안전위원회의 건설 허가 △사업자의 건설 △원안위의 운영 허가 △시운전 및 준공 등의 과정을 거친다.

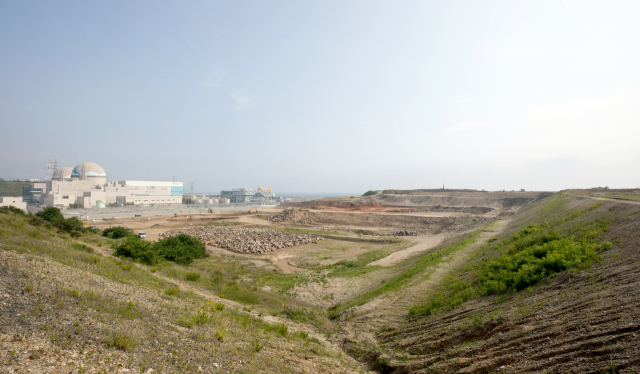

사업자인 한국수력원자력(한수원)은 실시계획이 관보에 게재되는 오는 16일부터 본 공사에 앞선 부지 정지 작업에 착수한다. 향후 원안위의 건설 허가가 나면 원자로 터 굴착 등 본 공사가 이어진다.
실시계획에 따르면 신한울 3·4호기는 올해 6월부터 2032∼2033년까지 경북 울진군 북면에 1400MW(메가와트)급 원전 2기를 짓는 사업으로, 약 11조 7000억 원의 공사비가 투입된다.
정부는 신한울 3·4호기 건설이 수년간 늦어진 만큼 관련 절차를 효율적으로 진행해 완공 시기를 최대한 앞당긴다는 방침이다.
원전 부지 공사와 별도로 원자로, 발전기 등 원전의 핵심 기기인 '주기기'는 이미 수주사인 두산에너빌리티 공장에서 제작이 이뤄지고 있다. 신한울 3·4호기 건설이 이미 시작된 것으로 볼 수 있다.
다만, 정부의 강력한 조기 건설 의지에도 본공사 착공 시기는 원안위의 결정에 달린 만큼 아직 유동적이다. 과거 사례를 보면 원안위의 심사 기간에 따라 정부 계획 대비 완공 시점이 1∼2년 빨라질 수도, 늦어질 수도 있다.
따라서 오는 2025년 중반은 돼야 신한울 3·4호기 건설 허가가 이뤄질 것으로 예상된다. 물론 원안위의 내부 심의 과정에 따라 실제 건설 허가 시점은 달라질 수 있다.
정부 당국자는 "최대한 원안위의 허가 심의 과정에 적극적이고 신속하게 대응하면서 최대한 빨리 진행되게 노력하려고 한다"며 "최종 준공은 2032∼2033년 정도로 예측한다"고 밝혔다.
