해운대구 신청사 사업, 재심사 난관 딛고 결국 내년 1월 착공

탁경륜 기자 takk@busan.com
부산닷컴 기사퍼가기

행안부 중앙투자심사 최종 통과
사업예산 253억 원도 추가 확보
2026년 12월 재송동 청사 준공

부산 해운대구 신청사 조감도. 해운대구 제공 부산 해운대구 신청사 조감도. 해운대구 제공

1980년대에 건립돼 노후한 부산 해운대구 청사를 새롭게 짓는 ‘신청사 건립사업’이 행정안전부 중앙투자심사를 통과해 앞으로 진행에 탄력을 받게 됐다. 해운대구청은 다음 달 중 설계용역 보고회를 거쳐 이르면 내년 1월 착공할 예정이다.

해운대구청은 5일 "신청사 건립사업이 행안부 지방재정 중앙투자 2단계 심사를 통과했다. 다음 달 중 설계용역 최종보고회를 진행할 예정"이라고 밝혔다. 해운대구청은 올 연말 조달청 발주, 공사 계약을 거쳐 내년부터 본격적인 공사에 착수한다.

신청사 건립사업은 2026년 12월 준공을 목표로 해운대구 재송동 해운대구문화복합센터 인근에 지하 2층~지상 8층 규모 건축물을 짓는 사업이다. 건물 연면적은 2만 9354㎡이며 사업비로는 1741억 원이 투입된다.

해운대구 중동에 있는 현 청사는 1981년에 지어져 사무공간, 주민 편의시설, 주차 공간 등이 부족하다는 평가를 받았다. 차를 타고 청사를 방문한 주민들은 주차하기 위해 오래 기다리는 등 이용할 때마다 불편을 겪었다. 일부 부서는 분산 배치돼 업무 효율성도 떨어졌다.

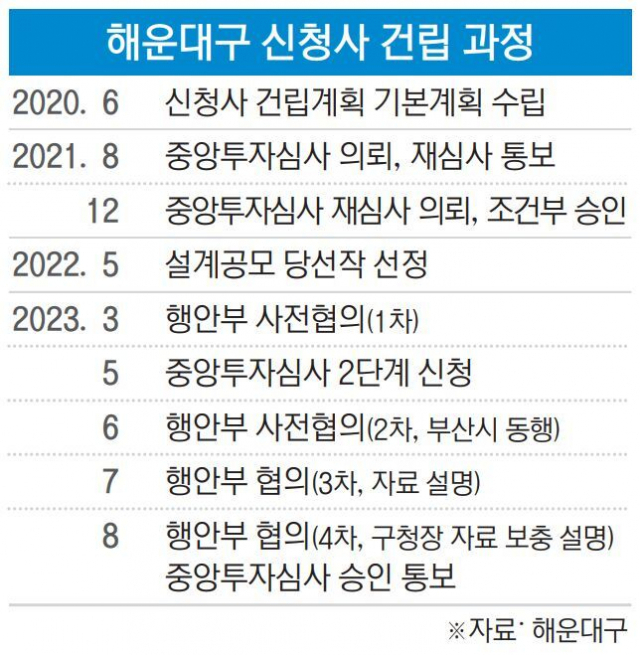

2020년부터 추진된 신청사 건립사업은 행안부로부터 재심사 통보를 받는 등 난관을 겪었지만 지난달 중앙투자심사를 최종 통과한 덕분에 추진 3년 만에 본격적으로 진행될 수 있게 됐다.

2020년 6월 신청사 건립사업 기본계획을 수립한 해운대구청은 이듬해인 2021년 행안부에 건립사업 중앙투자심사를 의뢰했지만 재심사 통보를 받아 사업 추진에 제동이 걸렸다. 해운대구청은 같은 해 12월 중앙투자심사 재심사에서 2단계 심사를 통과해야 한다는 내용으로 조건부 승인을 받았다. 해운대구청은 이후 중앙투자심사 통과를 위해 행안부를 포함한 부산시, 지역 국회의원 등 다양한 관계기관과 머리를 맞댔다. 김성수 해운대구청장을 포함한 해운대구 및 부산시 관계자는 신청사 설립 필요성을 설명하기 위해 4차례 행안부를 방문했다.

2단계 심사에서는 조직 확대에 따른 직원 수 증가, 모자 휴게실·북카페 등 주민 편의시설 확충, 주차장 이용 편의를 위해 총면적을 970㎡가량 늘리는 성과를 거뒀다. 또 물가 상승에 따라 사업예산도 253억 원을 추가로 확보해 공사가 원만하게 진행되도록 신경을 썼다.

해운대구청은 중앙투자심사 통과는 그동안 부산시, 해운대구, 지역 국회의원 등 관계기관이 힘을 합쳐 노력한 결과라면서 어렵게 통과한 만큼 공사가 차질 없이 진행되도록 최선을 다하겠다는 뜻을 밝혔다. 김 구청장은 “심사를 준비하며 여러 차례 행안부를 방문해 미리 준비사항을 확인한 해운대구의 노력에 더해 부산시와 해운대구 김미애 국회의원 등이 긴밀히 협조해 준 덕분에 중요한 행정절차인 행안부 심사를 통과할 수 있었다”며 “남은 절차를 잘 이행하고 마무리해서 앞으로 구민 중심의 열린 신청사 건립을 차질 없이 추진하겠다”고 말했다.

탁경륜 기자 takk@


탁경륜 기자 takk@busan.com
