다대포 해수욕장 복원 사업, 어업보상 문제로 제동
사업비 총 285억 원 규모
다대포 동측 해수욕장 복원 사업
어업손실 보상 두고 어촌계 반발
부산 다대포 동쪽 백사장을 재건하는 연안정비 사업이 어업손실 보상 난항으로 작업이 중단돼 사업 준공에 차질이 우려된다.
17일 부산해수청과 사하구청에 따르면 오는 8월 완공을 목표로 추진중인 다대포 해안 연안정비 사업이 지연 가능성이 높아진 것으로 나타났다. 사하구의 어업손실 보상이 마무리되지 않아 지난달 말부터 해당 어촌계가 반발하고 나서면서다.

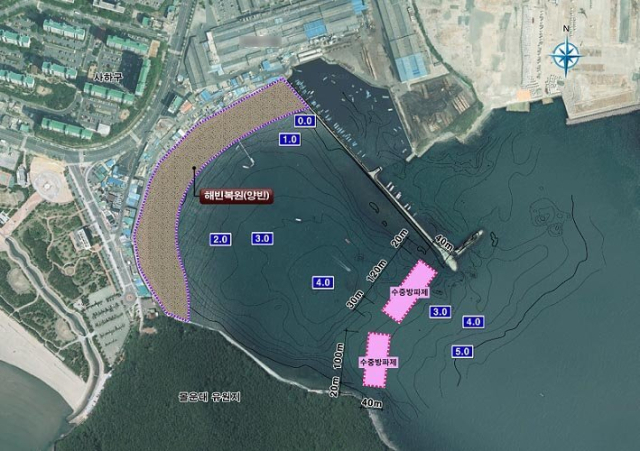

다대포 해안 연안정비사업은 침식이 심각한 다대포 동쪽 해안을 자연 친화적으로 복원해 사라진 백사장을 재건하는 사업이다. 2015년부터 시작해 오는 8월 완공을 목표로 추진해왔다. 총 사업비는 285억 원 규모다.
관할 지자체인 사하구청과 부산지방해양수산청 부산항건설사무소는 현재까지 방재 호안 930m를 정비하고 침식 방지용 수중방파제 220m를 완공했다. 이후 검은색 개펄로 변한 해안에 모래 5만 2000㎥를 투입하는 양빈작업을 추진해 전체 사업을 마무리 중이다.
그러나 사하구의 어업손실 보상에 반발한 다대포 어촌계는 지난달 말부터 공사 반대 집회를 해오고 있어 사실상 작업이 중단 국면을 맞았다. 사하구는 2020년 12월부터 어업피해 조사와 어업 보상에 착수해 전체 730건 중 709건에 대해 보상 절차를 끝마쳤다. 그러나 어업면허 4건 등을 비롯한 총 21건에 대해서는 보상을 두고 어려움을 겪고 있는 것으로 확인됐다.
사업 마무리 절차인 양빈작업에는 약 2개월이 소요된다. 양빈작업이 지연되면 해수욕장 개장 철에 맞춰 연안정비 사업을 완공할 수 없어 여름철 다대포 해안을 찾는 주민과 관광객들이 큰 불편을 겪을 수밖에 없다.
사하구 관계자는 “어민들과 협의를 통해 사업을 진행가능한 부분부터 순차적으로 진행해갈 것”이라며 “일부 어업보상 문제로 수백 억 원의 예산을 들인 연안정비 사업이 차질을 빚지 않도록 마무리 작업에 신경을 쓰겠다”고 밝혔다.
